发布日期:[2019-01-30 09:36:17] 浏览次数:19

我司专业从事水泥烟囱新建,有自己的烟囱翻模,倒模施工队伍。资质齐全,滑模烟囱欢迎联系。

滑模烟囱

本工程位于广州市花都区广州市第五资源热力电厂,本工程为三管式烟囱,承重外筒为钢筋混凝土结构,排烟内筒为竖向自承重钢内筒结构。混凝土结构采用冲孔灌注桩基础,钢筋混凝土筏板。基础底标高-4.9m,筏板平面尺寸为17*17m,厚2m,混凝土等级为C35。混凝土外筒平面尺寸为9.3*9.3m方形结构,127.7m高,剪力墙7.95m以下厚度为450mm,7.95-20.45m厚度为400mm,20.45-55.45m厚度为350mm ,55.45-76.45m厚度为300mm ,76.45-97.45m厚度为250mm ,97.45m以上厚度为200mm,混凝土等级均为C35。筒内共有18层混凝土平台,混凝土等级均为C35。

钢内筒直径为2420mm,筒顶标高为130m,中126m以下为材质Q235B钢板厚12mm, 126~130m为材质316L不锈钢板厚12mm,出口直径2020mm。

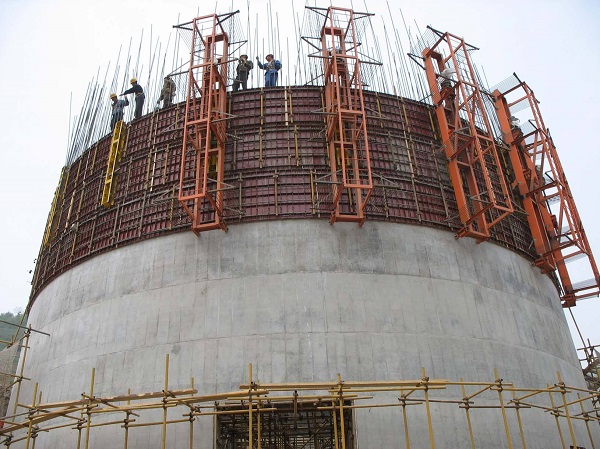

烟囱滑模


烟囱滑模主要施工难点

外筒混凝土结构与内混凝土平台的同步施工及协调。

烟囱滑模

为高大构筑物施工,安全防护工作要特别重视。

在主体施工时,要与水电、设备安装等做好相应的配合、协调。
