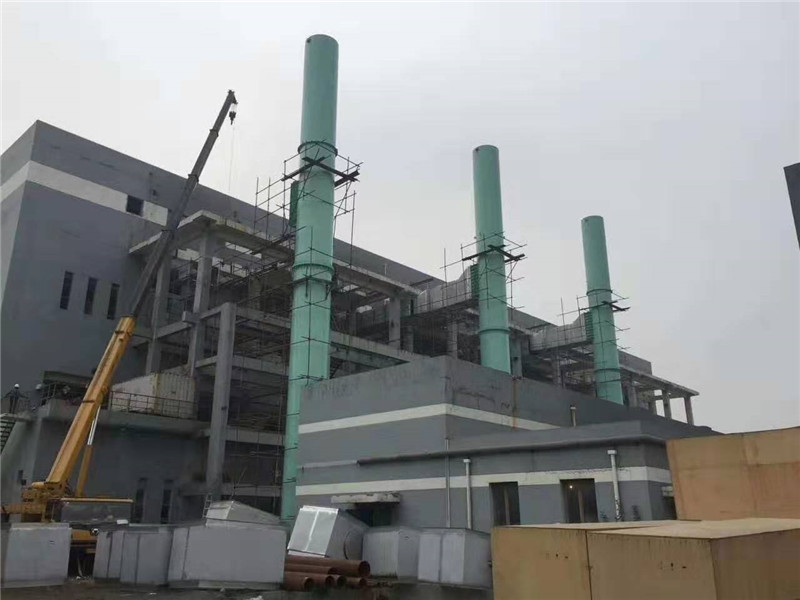

30M钢烟囱建立
发布日期:[2019-12-02 14:04:36] 浏览次数:10
临时烟囱高度为15M,现场施工场地狭小,这给制作、水平运输吊装、安装带来了极大不便。为便于制作、运输、吊装。临时烟囱采用分片、分段制作。
设备的清点与编号
1.1按计划采购的Q235B钢板,型钢必须是国家定点生产厂家,并保证三证齐全,为确保原材料质量应进行批量抽检,复检结果应符合国家标准。
1.2原材料运抵现场,应进行外观检查,规格、型号是否符合图纸要求。
1.3材料应分类,分批号堆放,有些材料应入库保管,大型材料露天存放时,应用道木,条石垫平。
1.4已加工的设备,应进行除锈防腐。
临时烟囱地面制作
根据现场实际情况,本工程临时烟囱设计高度为15米,直径为3.5米,首先材质选用Q235-B碳素结构钢,化学成分均应符合GB/T700-1998的有关要求。在地面制作焊接成6.5m一节三通型、8.5m一节直通型,0-6.5m高度厚度为8mm,6.5-15m高度厚度为6mm。6.5m一节三通型顶端增设零泄漏手动挡烟门。
2.1检查金属材料的外观,不得使用有重皮、凹坑、裂纹严重腐蚀、伤痕等缺陷金属材料;检查钢板、型钢的规格、钢号等技术条件,应符合设计要求,并有材质合格证书。
2.2拼板:钢板厚度在6mm时采用V型对接坡口,钝边1~2mm。拼接钢板时,应遵守以下原则:
1) 拼接的金属板材不得小于300-500mm或按设计规定;型钢不得小于500-800mm或按设计规定,拼接板要预留符合图纸要求的间隙。
2) 拼接时,钢板要合理布置,避免十字交叉焊缝,拼接焊缝应错开300mm以上;并且拼接时应按图纸设计要求,保证焊透焊满。型钢对接时,要求打制坡口,保证焊透焊满。尽可能减少焊缝尺寸,以减少焊接变形。
3) 合理用料,减少边角余量,使废料消耗控制在3~5%以内。钢板铺好后做直角法找正,然后放样。
放样:
1) 在放样以前,必须对施工图纸进行审查。核对图纸上构件的数量和安装尺寸,检查构件之间有无矛盾之处等。图纸审核完后,还要进行装备和机具的准备工作。
2) 放样时因焊接变形,切口余量等因素,在纵横方向尺寸要留有余量,以保证配件完工后尺寸达到图纸要求。
3) 放样平台表面应平整、光洁,有凹凸现象的必须进行整修。日常施工应注意保护放样平台,不得随意敲打、点焊或割炬长时间烘烤,同时放样平台要接地良好。
下料切割:
按放样线进行切割,切割前应将钢板切割区域表面的铁锈、污油物等清理干净,切口表面要求平整,切口不得有裂纹、重皮、毛刺、凹凸、缩口、熔渣、氧化皮及铁屑等 。
烟囱组合:
因临时烟囱采用原位定点焊接,为防止焊接变形,要采取合理组装,合理的焊接,刚性加固等手段来达到或减少焊接变形。使配件表面凹凸度达到验收标准要求。焊缝成型要求焊缝过度平缓,高低宽窄较均匀,接头良好,焊缝尺寸符合图纸设计要求咬边≤0.5mm,表面无气孔、夹渣、弧坑、裂纹等,严密无渗漏,在预制好的组件上,依照图纸的部件号进行编号,再进行吊装作业。
所有焊缝必须按图纸和技术要求进行,焊缝高度应符合要求。
焊接组装完毕后应将内壁所有焊缝加强面凸出表面部分进行打磨,后将烟道内外杂物清理干净,临时加固件全部拆除。
烟囱内、外壁防腐
烟囱在地面制作成型后,对内壁进行除锈处理,然后防腐采用2mm厚玻璃鳞片进行施工。外壁除锈后涂刷一道C53-31红丹醇酸防锈底漆,漆膜厚度25-30um;再涂刷二道C04-42醇酸瓷漆面漆,漆膜厚度40-60um;油漆干膜厚度达到65-90um。
烟囱现场焊缝两侧各50mm范围内暂时不涂漆,待施工完毕后再按规定补涂油漆。
