不锈钢烟囱吊装施工
发布日期:[2019-09-16 15:27:22] 浏览次数:5

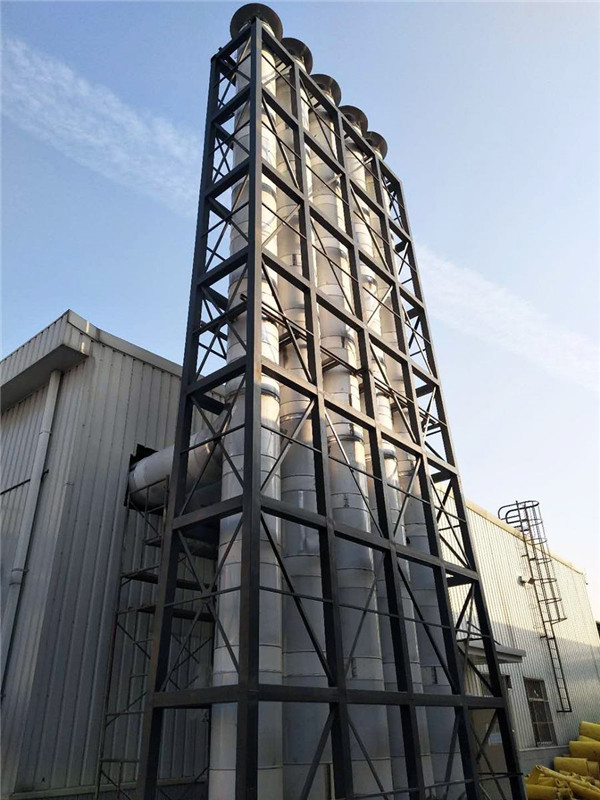

烟囱吊装
烟囱安装总体工序
钢烟囱安装工序为:基础验收—基础放线—吊装前准备—吊装钢烟囱下段—下段标高、垂直度调整—底座固定—下段内部操作平台搭设—吊装钢烟囱上段—上段垂直度调整—上段临时固定—上段标高、垂直度调整—上段内部操作平台搭设—焊接—无损检测—防腐—验收—临时设施拆除—清理现场—交工
(1)基础复核
检查设备基础的中心,标高及地脚螺栓的中心,标高的相关尺寸,其设备基础标高应0—20mm,中心≤±20mm,地脚螺栓的标高≤±20mm,中心线及相关尺寸≤±20mm,中心线为基准点放线定位烟囱安装中心点;
(2)吊装准备
吊装前对进场道路及吊位作详细的踏勘,对运输车辆、吊车不能到达的道路需采用320型挖掘机开通道路,对回填区域处的软基础道路及吊车位区域需做碾压处理,保证三通一平条件,由此产生的费用应由业主承担,此部分安全文明施工措施费概算投入10万。
(3)吊装步骤
由于烟囱的规格型号基本相差不大,每根烟囱分两段进行吊装,其底座与烟囱下部焊接成整体,上下段长度在15米左右。
第一段的吊装选用100吨与50吨汽车吊,100吨汽车吊装时,必须试吊。用50吨汽车吊提送尾端,严禁尾部在地面拖行。试吊三次成功后起吊,吊装至基础对准基础预埋螺栓先试落,准确无误后缓慢下落,刚接触垫铁后停止下落,套上瓦斯垫紧固螺帽。测量配合找正,把紧螺帽后,吊车再试着下落,测量一直观察,如烟囱没有任何晃动后,再紧固螺帽方才落钩。
顶部段的吊装同样选用240吨与50吨汽车吊,本段烟囱的下口皮开好45°坡口,不留钝边。为便于定位,在下口内管皮等分处点焊上外露100mm的三块厚为10mm的钢板。吊装仍然需要试吊,而且 11 仍然用50吨汽车吊提送尾部。吊装到位后,施工人员上到下段的临时平台上,按照不同色形墨线对准下段管口下落,定位板下抽入下段内管皮后再慢落到位。测量配合,找正后点焊固定,再焊接打底一遍,后方可试着落钩,确定完全稳固后方可落钩。其吊装烟囱上下筒体使用的吊车(240吨与50吨组合)各台班按15个计算。
