相关资讯
[2019-04-01 14:43:58]
烟囱滑模新建
[2019-04-24 09:13:07]
烟囱滑模
[2019-03-18 14:01:59]
烟囱滑模
[2019-05-09 09:39:57]
烟囱加固
[2019-05-07 09:09:09]
烟囱拆除
[2019-03-21 11:06:57]
烟囱裂缝维修
你的位置:首页 >> 服务项目 >> 钢烟囱新建

钢烟囱吊装的施工

发布日期:[2019-08-21 14:06:15] 浏览次数:4

施工技术方案

1、在施工前一天,准备好材料,工具等,做好开工的准备.

2、进场施工中,必须严格执行《建筑安全工作规程》,严格遵守高空作业施工规范要求,防止高空坠物伤人,严格执行工作监护制度,操作平台不允许堆放物品,进入生产区域内施工,必须严格执行施工现场管理制度。烟囱粉刷、烟囱写字石首维修方案烟囱粉刷、烟囱写字石首维修方案

3、先对烟囱图纸进行分析。

1)钢烟囱采用优质钢材:钢板厚度为16㎜、长度为20m、经卷板机加工制作成直径为1.4m的圆筒型、然后对所有缝口进行内外焊接、焊接时,应焊浆饱满、无孔洞、表面光滑平整。

2)其中钢烟囱底部法兰采用厚度为20㎜的板材,孔径为28㎜,用¢26㎜×100㎜的螺栓与地面基础相连接。

3)在钢烟囱由下向上5m至20m处分别焊接等距相称的三个固定点,以便连接风缆绳再与地面地锚点之间相连接固定之用。

4)在地面上用商业混凝土浇灌一个直径为2m,深度(厚度)为2.3m的烟囱基础。

5)烟囱基础钢筋结构用¢16㎜的螺纹钢,螺纹钢密度为24根,上下连接使用¢12㎜的螺纹钢进行绑扎。

6)基础与钢烟囱固定的螺栓分别预埋在钢筋混凝土基础中,且距离分布合理

均匀。

7)钢烟囱安装使用汽车式吊车、烟囱筒体与基础螺丝连接时,采用双螺母固定,起吊到相应的位置时,拉起风缆绳与地面地锚相连接,且风缆绳与地面夹角不大于60°。

8)钢烟囱焊接整体吊装安装完毕后,对烟囱的内筒外筒进行全面油漆防腐,油漆涂刷时,必须对烟囱筒壁表面处理,焊缝渣杂质全部清理干净,涂刷均匀、保持筒体表面平整光滑,色泽鲜艳。

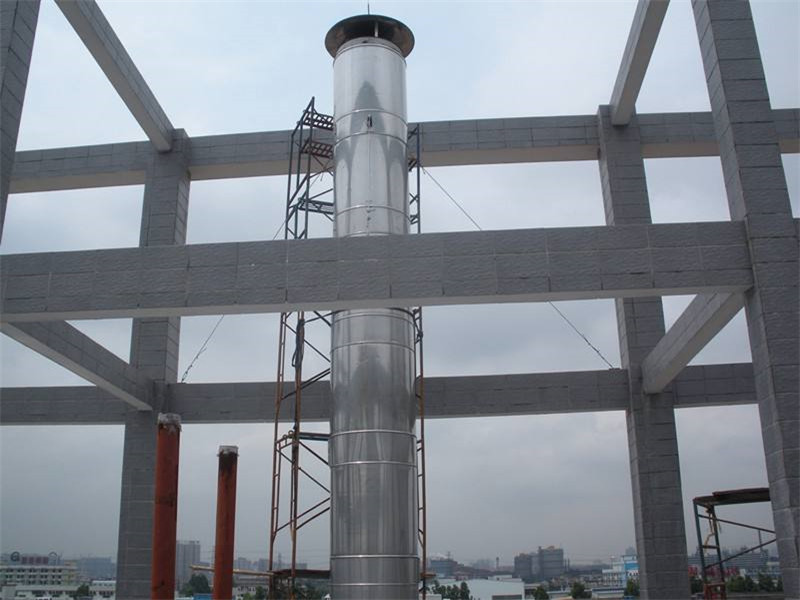

钢烟囱

三、工程施工质量计划

质量是本公司的发展生命。针对该工程特点,根据国家有关验收标准要求,我公司对该工程质量目标是:确保本工程质量验收一次合格率达到100%,总体验收达到优良标准。

1、总措施:

1)本工程实行创优良管理,全体施工人员牢固树立起“质量第一”的意识,确保工程质量获得优、良级。

2)认真执行、实施本公司制定的质量保证体系。实行项目经理、项目工程师质量负责制、施工技术员岗位责任制,并制定严格的奖罚制度。

3)严把材料质量关。

4)工程施工质量实行“工序质量”控制管理办法。对工序实行施工技术员事先技术交底,“现场看工”质量跟踪控制,质量员对“本序质量”过程检查。做到以工作质量保证工序质量,以工序质量保证产品质量。

5)全面实行本工程的施工工序控制,做好各道工序之间的交接验收制,确保分项分部工程的质量。

2、质量控制措施

1)所有的各种主要材料的品种、质量、等级、种类、构造都应符合设计要求。

2)每道工序施工结束后,必须申请监理单位检验,经检验合格后方可进行一道工序的施工。


上一篇:钢烟囱的安装
更多服务
