钢烟囱拆除施工

发布日期:[2019-06-13 14:28:41] 浏览次数:54

烟囱拆除主要施工步骤 

1)清理地面及周围杂物,拆除空中风绳等物品。

2)将氧气瓶与乙炔瓶相距10m放置,用彩钢板围挡。电焊机与氧气瓶与乙炔瓶相距10m放置。

3)由持证焊工乘吊篮由吊车吊起到烟囱顶部焊接吊耳。

4)根据现场实际情况、烟囱重量及吊车性能用一台130T吊车吊顶端、50T吊车留尾。

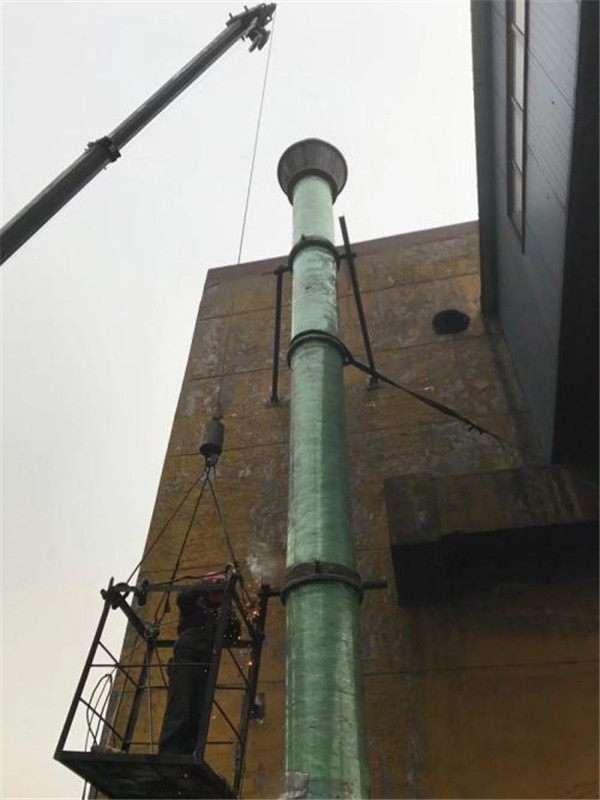

5)氧割作业由25T吊车吊起吊篮送至管节切割点进行氧割。

钢烟囱拆除施工

安全措施

1) 吊装过程要有专人进行监测,如钢丝绳的受力状态、起重机受力的稳定状态等。安装施工中使用的木梯、钢梯等要安全可靠,搭设的移动平台周围要有保护栏杆。

2) 进行设备吊装的起重机械操作人员必须持有安全部门发给的操作证,方可上岗操作,佩戴好工作服,安全帽,安全带等劳动保护用品。

3) 进行设备吊装的起重机械必须有完好的状态,严禁带病作业。 

4) 起重机械的操作人员应经常检查和保养设备,使之处于正常状态。在正式吊装前,应空转检查,必须确认制动器和保险装置正常后,才可工作。 

5) 工作前,应了解在机械工作范围内,有无妨碍起重机械回转及行走的妨碍物,并应确认可能危及机械安全的架空输电线路已停电。

6) 起重作业中应做到设备质量不明不吊,重心位置不明不吊,捆绑不牢不吊,超载荷不吊,视线不明不吊和指挥手势不清不吊。

7) 操作人员应按指挥人员的旗语、手势或哨音进行操作,若指挥信号不清或将引起事故时,操作人员可拒绝执行,并应立即通知指挥人员。但对有关人员发出的危险信号均应听从。

8) 遇有浓重的雾气,夜间照明不足,致使指挥人员看不清工作地点或操作人员看不清指挥人员时,不得进行设备吊装作业。

9) 起重机械不得超负荷起吊设备,如必须超负荷起吊时,应经过计算、试验,采取有效的安全措施,并经技术负责人批准后才可进行。

10) 吊钩上升的极限位置,应距臂杆顶部不得小于1m。臂杆的最大仰角不得超过规定值,一般不超过78°。

11) 正式起吊前,应先进行试吊。吊离地面约100mm时,停留10min左右,进行全面检查,确认各部情况正常后才可正式提升。 

12) 起重机严禁吊物行走。
